Stadtwerke Amberg starten 2026 Baumaßnahmen für Netzsicherheit

Amberg. 2026 starten Bauarbeiten an Strom-, Gas- und Wasserleitungen im Netzgebiet der Stadtwerke. Sie sichern die Versorgung, modernisieren Netze und erfordern teils Sperrungen und Umleitungen; Details ab März 2026 online.

Amberg. 2026 starten Bauarbeiten an Strom-, Gas- und Wasserleitungen im Netzgebiet der Stadtwerke. Sie sichern die Versorgung, modernisieren Netze und erfordern teils Sperrungen und Umleitungen; Details ab März 2026 online.

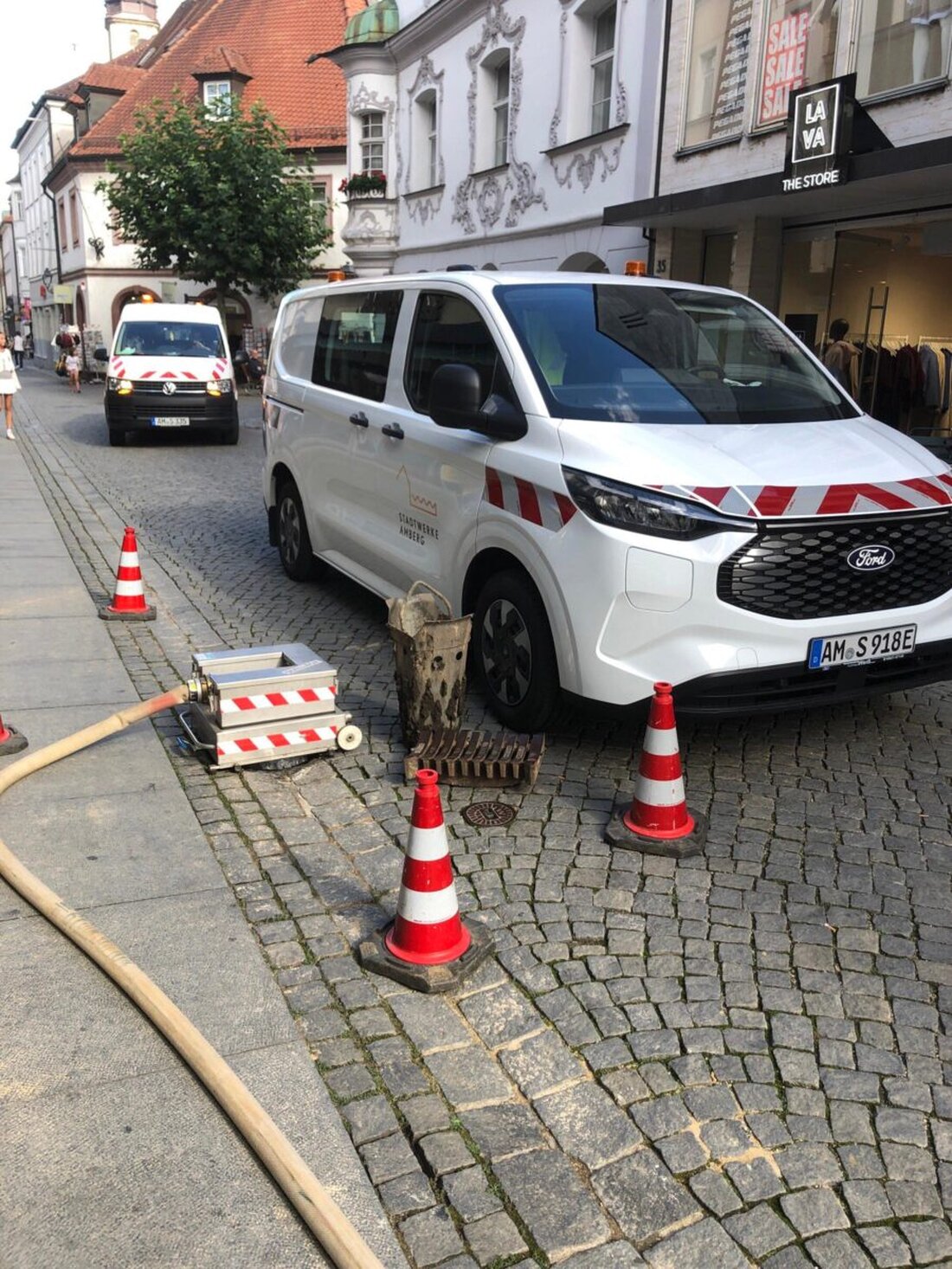

2026 gibt es wieder Baumaßnahmen, mit denen die Stadtwerke Amberg zur sicheren Versorgung mit Strom, Gas und Wasser beitragen - ab sofort geht es los und in der einen oder anderen Straße finden Anwohner das Stadtwerke Amberg-Team damit die Netzsicherheit in der Zukunft auch möglichst sicher ist. Foto: Jürgen Brunner

Stadtwerke Amberg starten 2026 Baumaßnahmen für Netzsicherheit

Zum Erhalt der Netzsicherheit: geplante Baumaßnahmen Strom/Gas/Wasser 2026 im Netzgebiet der Stadtwerke Amberg

Baumaßnahmen für Netzsicherheit starten im Frühjahr 2026

Mit Beginn des Frühjahrs starten die geplanten Baumaßnahmen für das Jahr 2026 zum Erhalt der Netzsicherheit mit der Verlegung von Leitungen für Strom, Gas und Wasser im Netzgebiet der Stadtwerke Amberg. Temporär kann es zu Straßensperrungen und geänderten Verkehrsführungen kommen. Die Arbeiten dienen dem Erhalt der Versorgungssicherheit sowie der langfristigen Reduzierung von Ausfällen. Die Ziele sind unter anderem:

  • Erhöhung der Versorgungssicherheit und Reduzierung von zum Beispiel Wasserverlusten
  • Modernisierung der Netzinfrastruktur
  • Bessere Planungssicherheit für Neubau- und Bestandsgebiete

Hierfür investieren die Stadtwerke Amberg auch im Jahr 2026 wieder viel.

Nicht nur mögliche Schäden an den Gas- und Wasserleitungen veranlassen die Stadtwerke Amberg Versorgungs GmbH, die Rohrleitungen zu erneuern; oftmals sind auch die anstehenden Tiefbaumaßnahmen der Stadt Amberg im Bereich Kanal- und Straßenbau der Auslöser für die Erneuerungsmaßnahmen im Bereich der Leitungsnetze. Meistens werden vor den Baumaßnahmen der Stadt Amberg die Versorgungsleitungen mit den dazugehörigen Hausanschlüssen ausgetauscht. Bei der Erneuerung der Stromleitungen (insbesondere der Hausanschlüsse) kann es vereinzelt zu vorübergehenden Stromabschaltungen kommen. So kann es auch bei Auswechslungen von Wasser- oder Gasleitungen zu einzelnen Abschaltungen kommen. Die betroffenen Haushalte werden darüber rechtzeitig, in der Regel zwei Werktage im Voraus, informiert. Die Stadtwerke Amberg bedanken sich jetzt schon bei den Anwohnern für ihr Verständnis. Mit den Baumaßnahmen kann auf lange Sicht sichergestellt werden, dass die Anwohner mit weniger weiteren Einschränkungen durch zusätzliche Baumaßnahmen rechnen müssen. Das Wichtigste ist jedoch, dass mit den Auswechslungsarbeiten die Versorgungssicherheit der Bürgerinnen und Bürger wesentlich erhöht wird.

Versorgungssicherheit und Anwohnerschutz im Blick

Erste Priorität der Stadtwerke Amberg Versorgungs GmbH ist, dass die Bauarbeiten zügig durchgeführt werden können und somit so wenig Behinderungen wie möglich für die Anwohner entstehen. So kümmert sich das qualifizierte Personal der Stadtwerke Amberg Versorgungs GmbH zum Beispiel auch darum, dass der Zugang und die Zufahrt zu den betroffenen Grundstücken weitestgehend gewährleistet sind. Natürlich wird auch darauf geachtet, dass die Abfallentsorgung durch die Müllabfuhr weiterhin ohne große Einschränkungen möglich ist. Auch die Citybusstrecken werden bei den Planungen berücksichtigt.

Da in den Hauptverkehrsstraßen der Verkehr meist nur halbseitig gesperrt werden kann, ist es durch die beengten Verhältnisse oftmals notwendig, zunächst provisorische Leitungen zu verlegen, damit die alten Leitungen ausgebaut und an gleicher Stelle die neuen Leitungen eingebaut werden können.

OTH Amberg-Weiden
OTH Amberg-Weiden

Geplante Maßnahmen 2026 im Überblick

In der nachfolgenden Liste finden Interessierte die geplanten Maßnahmen, teilweise bereits mit den geplanten Baustarts:

Baumaßnahmen Wasser 2026

  • Jahnstraße; Baubeginn ab 16. März 2026
  • Karmensölden; ab 16. März 2026 mit Sperrungen
  • Jägerstraße
  • Dianastraße
  • Katharinenfriedhofstraße
  • Novalisstraße
  • Paradiesgasse; Baubeginn März 2026
  • Schwindstraße
  • Terrassenweg
  • Schmelzerstraße
  • Lerchenstraße; Baubeginn März 2026
  • Stieglitzenhöhe; Baubeginn März 2026
  • Ohmstraße; Bau seit 2025 – voraussichtliches Bauende Mai 2026
  • Kreisverkehr Fa. Siemens
  • Gewerbegebiet West BA I; Baubeginn April 2026
  • Gewerbegebiet Karmensölden
  • Hockermühlstraße; Baubeginn März 2026

Baumaßnahmen Gas 2026

  • Novalisstraße
  • Paradiesgasse; Baubeginn März 2026
  • Ohmstraße; Bau seit 2025 – voraussichtliches Bauende Mai 2026

Baumaßnahmen Strom 2026

  • Fuggerstraße; Baubeginn Juni 2026
  • Schäflohe; Baubeginn März 2026
  • Karmensölden; Baubeginn März 2026
  • Alt-Eglsee; Baubeginn März 2026
  • Neubernricht; Baubeginn Mai 2026
  • Oberammersricht; Baubeginn Mai 2026
  • Dianastraße
  • Novalisstraße
  • Rosenplatz
  • Marienstraße
  • Terrassenweg
  • Humboldtstraße
  • Förderweg
  • Bergauffahrt
  • Ohmstraße; Baubeginn März 2026
  • Kreisverkehr Siemens
  • Gewerbegebiet West BA 1
  • Gewerbegebiet Karmensölden
  • Hockermühlstraße; Baubeginn April 2026
  • Dr. Robert-Strell

Aktuelle Sperrungen und Verkehrsführungen

Die Wasserleitungsverlegung in der Karmensöldner Straße ist mit einer Gesamtsperrung des Verkehrs verbunden und wird noch bis voraussichtlich Ende Mai 2026 andauern. In der Jahnstraße, abschnittsweise zwischen der Einmündung Theodor-Heuss-Straße und Hans-Sachs-Straße, gibt es aufgrund der Wasserleitungsverlegung auch eine Vollsperrung. Die Sicherungsmaßnahmen entlang der Straße und des Gehwegs sind bereits in vollem Gange. Umleitungen und Bürgerinformationen sind bereits erfolgt.

Die entsprechenden Zeiträume für die einzelnen Baumaßnahmen können auf der Internetseite der Stadtwerke Amberg online abgerufen werden.
